育苗變東側220kV線路上改下工程首臺盾構順利完成接收
日期:2023-11-08
11月7日下午,育苗變東側220kv線路上改下工程(標段二)D1—D2工作井區間盾構迎來了新進展——“大有一號”土壓平衡盾構機在D2工作井順利接收。這是項目首臺盾構機完成接收工作,亦是浙江省電力系統第一個GIL盾構項目順利接收。
育苗變東側220kV線路上改下工程位于杭州市拱墅區,由集團所屬市政公用公司負責全過程咨詢,投產后將極大提升拱墅區乃至杭州市的對外門戶形象,增強區域電網可靠性,惠及拱墅片區周邊居民,是重要的民生工程。

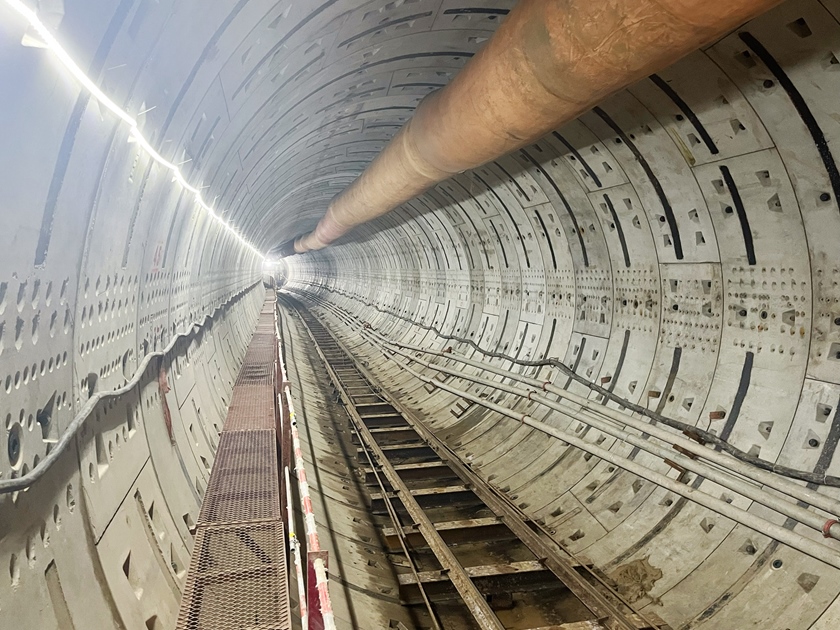

育苗變東側220kV線路上改下工程(標段二)D1—D2區間為單線隧道,自2023年6月30日在D1工作井始發,先后穿越祥園路、周家港河、通益路,歷經130天,最終在D2工作井接收。
D1工作井是省內現有已知尺寸最小的盾構始發井,項目推進過程中面臨著各種技術困難,市政公用公司項目團隊超前謀劃、統一部署,提前對盾構機的組成機構、始發井尺寸及地面條件進行綜合研判。一方面強化技術支撐,多次組織召開專項方案討論會,開展技術攻關,嚴格控制掘進姿態,每環及時糾偏,為盾構順利到達保駕護航。另一方面提升應急能力,成立應急處置小組,多次開展應急演練訓練,工作人員24小時不間斷巡視,保障接收全過程安全。
下一步,市政公用公司將繼續以嚴謹細致、求真務實的工作態度,嚴格落實“三精三控”標準,在保障項目安全施工的同時,嚴格監管施工質量,全力打造精品工程。
